Pentru proiectele la care sunt disponibile liste de cantitati, planificarea lucrarilor la nivel de obiect de constructie si pe categorii de lucrari se face in baza acestora. |
TILOS ofera un mod de calcul pentru durata unei activitati pentru care stim valoarea cantitatii de lucrari.

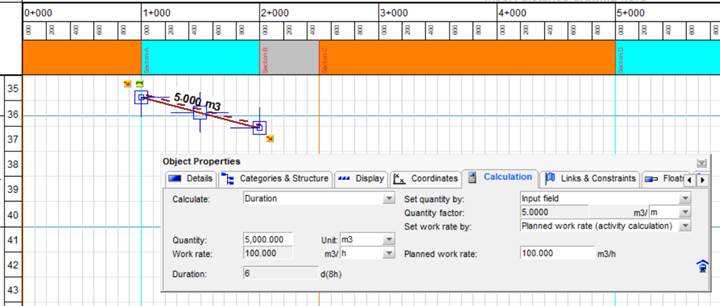

Pentru fiecare activitate, in dialogul Calculation, in baza cantitatii introduse si a unui randament propus se calculeaza durata activitatii exprimata in unitatea de timp definita prin calendarul ales pentru proiect.
Calculul foloseste o ecuatie simpla cu 3 factori (Durata, Cantitate, Randament planificat).
Unitatea de masura pentru cantitati se alege din lista implicita a programului. Unitatile de masura care nu se regasesc in lista, pot fi adaugate in biblioteca proiectului.
Randamentul se exprima relativ la unitati de timp la alegerea utilizatorului: zile lucratoare de 8h, 10h sau chiar ore. Lista cu unitatile de timp disponibile este de asemenea editabila. Randamentul poate fi estimat la modul general (Planned work rate) sau poate fi calculat de TILOS in baza randamentului utilajelor alocate pe activitate, cand acestea se cunosc.
Cantitatea de lucrari poate fi introdusa ca valoare totala pe activitate sau ca un factor pe unitatea de distanta (kg/m, mc/m, etc), caz in care totalul va fi calculat de TILOS.

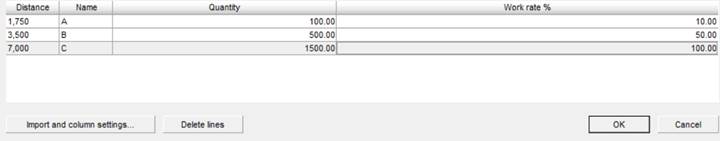

Pentru o activitate care se desfasoara pe mai multe sectoare, avand cantitati cunoscute si randamente propuse la nivel de sector, acestea se pot importa din format Excel in profile de sectoare sau distanta, caz in care durata activitatii va fi calculata in baza acestor valori.
Functia de calcul ofera pentru lucrarile de cai ferate facilitati specifice, adaugand la durata activitatii si timpul necesar mobilizarii/demobilizarii utilajelor in baza vitezei de deplasare a acestora.
In TILOS, fiecare activitate poate avea adnotari sub forma unui text atasat. Textul afisat poate fi la alegere: numele activitatii, cantitatea de lucrari, randamentul sau alte informatii utile.

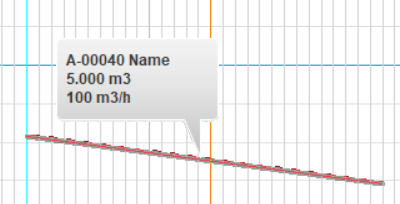

De altfel, la o simpla vizualizare a proiectului, fara a selecta o activitate, prezenta cursorului deasupra unei activitati timp de cateva secunde afiseaza caseta cu informatii legate de aceasta – indicativ, nume, cantitate si randament.
Planificarea proiectelor in baza listelor de cantitati cu ajutorul TILOS ofera ocazia de a realiza planuri realiste si determina planificatorul sa gandeasca in permanenta in termeni de randamente estimate in baza experientei personale si a capabilitatilor existente.
