Pentru a determina drumul critic in TILOS, trebuiesc create conexiuni intre activitati si definite eventuale constrangeri pentru acestea. |
TILOS lucreaza atat cu conexiunile tipice aplicatiilor de planificare (FS, SS, SF, FS) referitoare la durata si timpi de lucru, dar are si o implementare a acestora specifica proiectelor de infrastructura, bazata doar pe coordonate de distanta.
Conexiunile de tip “distance link” transmit doar coordonate de distanta intre doua activitati si nu presupun nici un calcul de durata pentru succesor. Ele au sens in special pentru procese ce au loc in mod succesiv pe aceeasi portiune de traseu sau sector (activitati de excavatie si umplutura, straturi rutiere si compactari, etc).

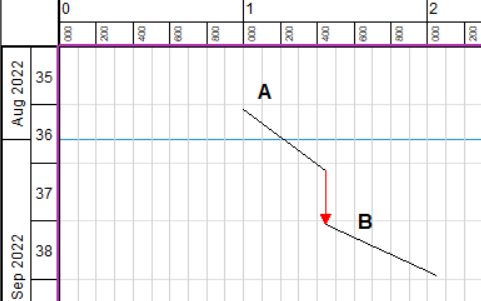

Astfel, o conexiune de tip Finish-Start intre doua activitati in implementarea “distance link” se va traduce prin faptul ca succesorul incepe la pozitia kilometrica unde se termina predecesorul.
O conexiune de tip Start-Start va determina succesorul sa porneasca din aceeasi pozitie kilometrica ca si predecesorul sau.
Pentru "distance link" sunt posibile urmatoarele optiuni:
- Move the successor : - activitatea succesoare este mutata astfel incat sa inceapa acolo unde se termina predecesorul, dar isi pastreaza valoarea pentru distanta pe care lucreaza
- Size the successor : - activitatea succesoare isi modifica distanta pe care lucreaza, aceasta scade sau creste astfel incat suucesorul sa inceapa acolo unde se termina predecesorul
- Start and end distance : - activitatea succesoare va incepe si se va termina la aceleasi coordonate ca si predecesorul

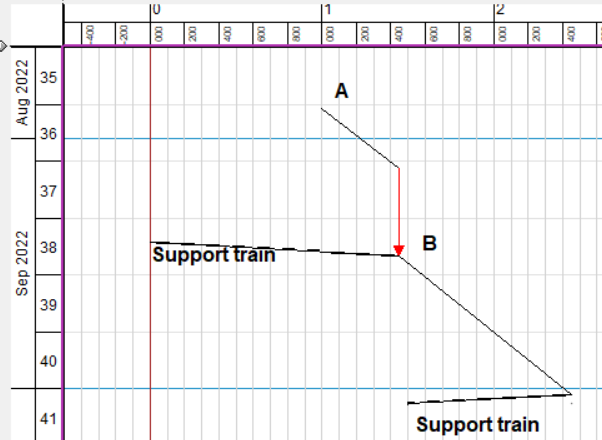

- Size the successor (support train) : - optiune dedicata proiectelor de cai ferate care va efectua calcule suplimentare necesare deplasarii pe site a masinilor de cale din statia de garare si deplasarea acestora in afara site-ului la terminarea activitatii
Pentru fiecare din optiuni se pot defini si valori de offset exprimate in metri, km, km+, m3m.
